滨州市人民医院西院区项目2021年10月份最新资讯

发布日期:2021-10-22 09:16:08
扫一扫 X

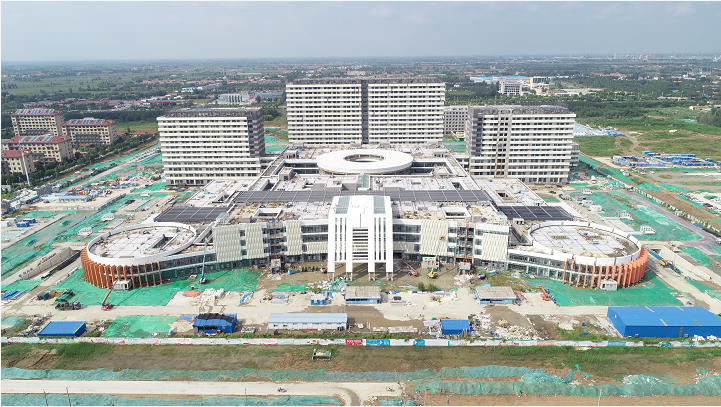

完成室内外装饰基层的100% 、面层的99%、室外管网及道路的90%,完成总工程量的97%。具体工程如下:

住院部:地面找平层施工、内墙抹灰、腻子、乳胶漆、陶瓷薄板、涉水房间瓷砖、踏步吊顶龙骨、封板屋面砖铺贴、幕墙真石漆、幕墙铝板安装100%安装完成95%

门诊医技楼:地面找平层施工、瓷砖镶贴、腻子施工、乳胶漆金属墙板龙骨、金属墙板面层吊顶龙骨封板屋面砖铺贴、幕墙龙骨、幕墙玻璃完成95%安装完成95%

室外工程:雨污管施工、回填完成95%,给水消防管施工完成98%、主路路基层完成95%、铺装区域垫层完成95%、铺装完成80%

行政办公楼、生活楼、感染疾病楼:砌体施工、内墙抹灰、一遍腻子二遍腻子、乳胶漆外墙保温幕墙龙骨幕墙铝板完成95%,屋面砖铺贴、安装完成90%
