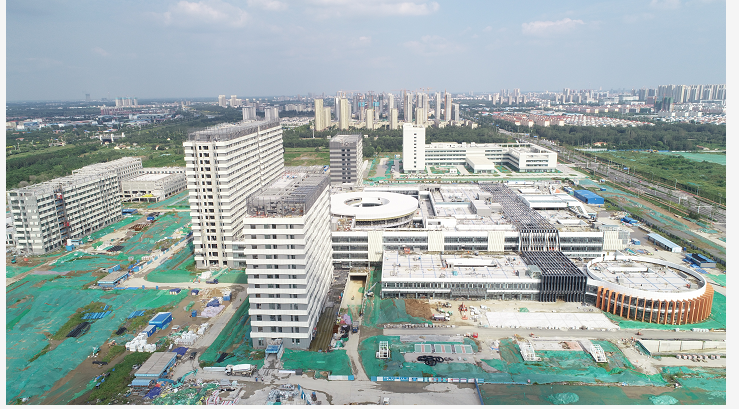

完成室内外装饰基层的100% 、面层的90%、室内安装的85%、室外工程的80%,完成总工程量的90%。
住院部:地面找平层施工、内墙抹灰、第二遍腻子完成100%,乳胶漆完成85%,陶瓷薄板完成100%、瓷砖镶贴完成95%、踏步完成90%,吊顶龙骨完成100%、封板完成95%、内门安装80%、屋面砖铺贴完成100%、幕墙真石漆完成98%、幕墙铝板安装98%、安装完成95%。
门诊医技楼:地面找平层施工、瓷砖镶贴、内墙抹灰、一遍腻子、金属墙板龙骨完成100%,金属墙板面层完成90%,吊顶龙骨完成100%,封板完成75%,屋面砖铺贴完成96%、幕墙龙骨完成95%、幕墙玻璃完成95%、安装完成80%。
室外工程:雨污管施工完成90%、回填完成80%,给水消防管施工完成90%、消防路基层完成60%、铺装区域垫层完成90%、铺装完成60%。
行政办公楼、生活楼、感染疾病楼:砌体施工、内墙抹灰、一遍腻子、二遍腻子完成100%,乳胶漆完成60%,内门安装完成80%,幕墙埋件完成100%,外墙保温完成80%,幕墙龙骨完成80%,幕墙铝板完成60%,屋面砖铺贴完成100%、安装完成75%。
