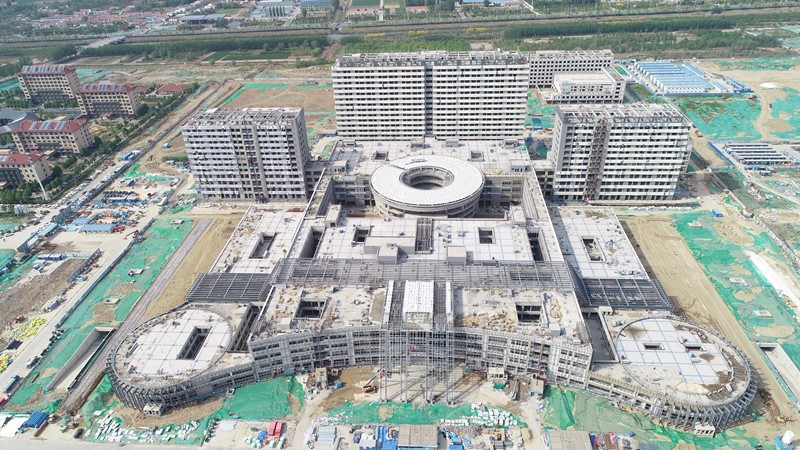

住院一部室内装饰完成75%,幕墙施工完成90%,屋面完成100%,管道安装完成95%;住院二部室内装饰完成70%(装饰方案待定),幕墙施工完成90%,屋面完成100%,管道安装完成95%;住院三部室内装饰完成75%,幕墙施工完成85%,屋面完成100%,管道安装完成95%;门诊医技楼地下室地坪面层完成98%,顶棚及墙面施工完成85%,管道安装完成90%;门诊医技楼首层回填土完成100%,垫层施工完成100%,排水管道安装完成100%,二次结构完成100%;门诊医技楼2~4层二次结构完成100%,室内装饰完成75%,幕墙施工完成80%,屋面完成100%,管道安装完成90%;高压氧科首层垫层完成100%,砌体完成90%;污水处理站主体结构完成100%,外墙防水及基坑回填完成100%;生活楼主体结构完成100%,二次结构完成95%,群楼主体结构完成100%,二次结构完成80%;办公楼主体结构完成100%,二次结构完成100%,室内装饰完成65%;感染疾病楼主体结构完成100%,二次结构完成95%,首层垫层完成100%。
