您的位置首页 > >西院建设

滨州市人民医院西院区项目2021年3月份最新资讯

发布日期:2021-04-19 15:16:15
扫一扫 X

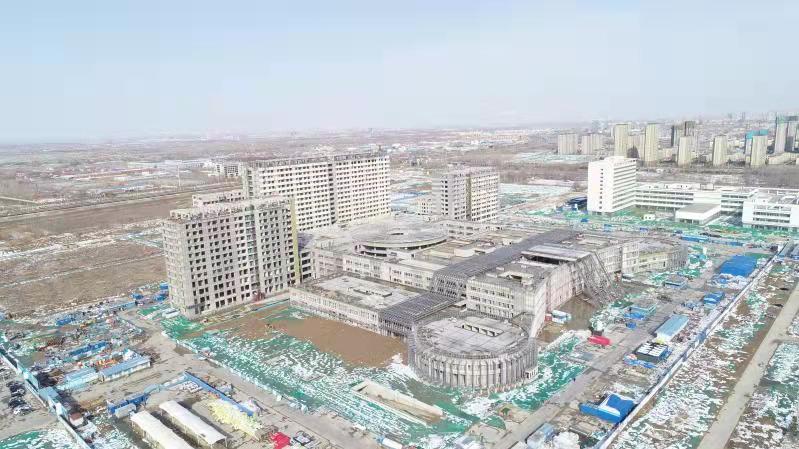

滨州市人民医院西院区项目3月份建设进展:住院一部室内装饰完成65%,幕墙施工完成80%,屋面完成100%,管道安装完成85%;住院二部室内装饰完成65%(装饰方案待定),幕墙施工完成80%,屋面完成100%,管道安装完成85%;住院三部室内装饰完成60%,幕墙施工完成75%,屋面完成100%,管道安装完成85%;门诊医技楼地下室地坪面层完成40%,顶棚及墙面施工完成80%,管道安装完成85%;门诊医技楼首层回填土完成100%,垫层施工完成100%,排水管道安装完成100%,二次结构完成100%;门诊医技楼24层二次结构完成100%,室内装饰完成60%,幕墙施工完成70%,屋面完成90%,管道安装完成85%;高压氧科首层垫层完成100%,砌体完成60%;污水处理站主体结构完成100%,外墙防水及基坑回填完成100%;生活楼主体结构完成100%,二次结构完成90%,群楼主体结构完成100%,二次结构完成60%;办公楼主体结构完成100%,二次结构完成100%,室内装饰完成40%;感染疾病楼主体结构完成100%,二次结构完成90%,首层垫层完成100%。
